Ход строительства комплекса апарт-отелей VALO 19.04.2019

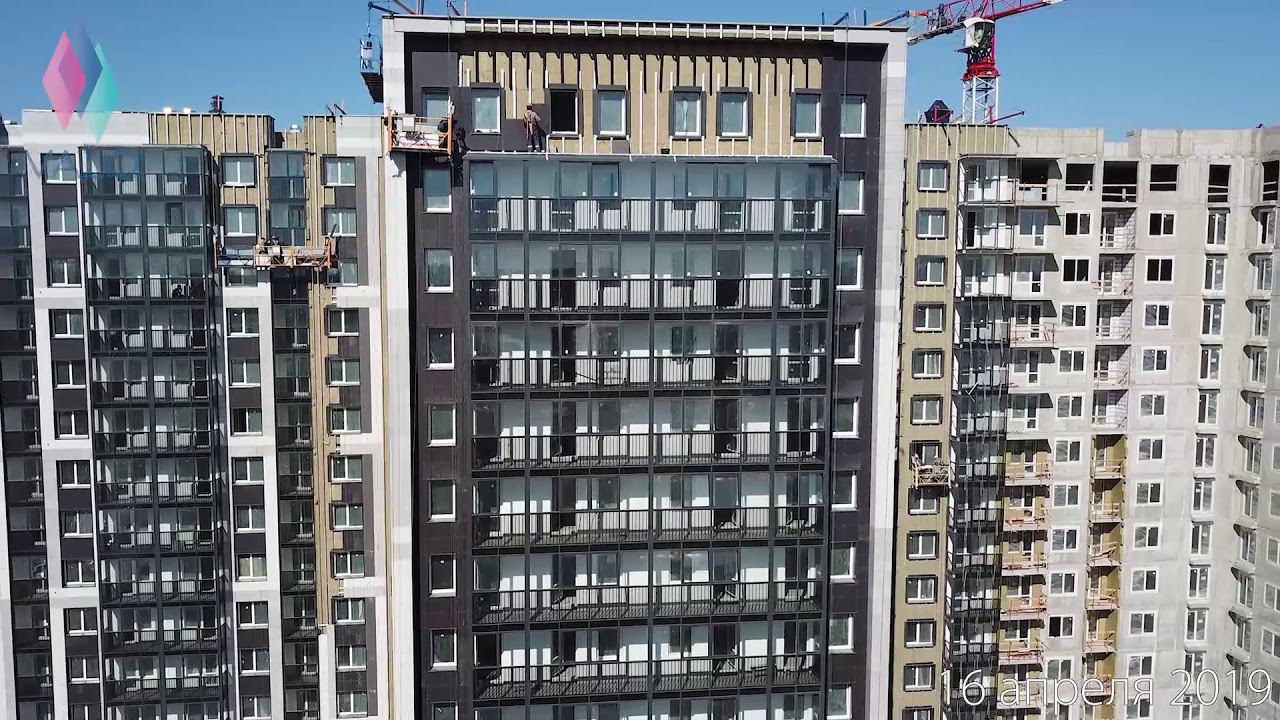

Краткая информация по выполнению работ на 19.04.2019г.: 1 очередь: Полностью завершены все монолитные конструкции. Завершены работы по устройству стен и перегородок подвала. Завершены стены и перегородки. Завершены работы по установке окон. Завершены работы по утеплению балконов и лоджий. Завершен монтаж наружных тепловых сетей. Запущена система отопления по временной схеме. Завершены работы по монтажу теплых витражей 1-ого и 2-ого этажа Ведется отделка подвала. Ведется устройство инженерных систем отопления, канализации, пожаротушения, водоснабжения, электроснабжения, кондиционирования с 1-ого по 18-й этаж. Ведется монтаж вертикальных трасс инженерных систем с 1-ого по 18-й этаж. Введутся работы по монтажу оборудования лифтов. Завершаются работы по устройству витражей балконов и лоджий с 4-ого по 18-й этаж. Ведутся предчистовые отделочные работы с 1-ого по 18-й этаж. Введутся работы по монтажу керамогранитной плитки на фасаде. Ведется устройство ограждений французских и переходных балконов. 2 очередь: Завершен фундамент, монолитные конструкции подвала и Автостоянки А2. Завершены монолитные конструкции с 1-ого по 18-й этаж Секции 1.3 и Секции 1.4. В настоящее время ведется устройство надстроек на кровле Секции 1.3 и Секции 1.4. Выполняются работы по установке инженерного оборудования по вентиляции на кровле. Ведется устройство наружных и внутренних стен и перегородок подвала и с 1-ого по 18-й этаж. Выполняются работы по устройству перегородок из кирпича, газобетона и камня СКЦ с 1-го по 18-й этаж. Выполняются работы по монтажу окон с 1-го по 18-й этаж. Ведутся работы по утеплению фасадов и монтаж крепления для вентилируемого фасада. Ведется мокрое оштукатуривание в зоне балконов и лоджий. 3 очередь: Выполняются подготовительные работы: погружение шпунтового ограждения и опытных свай. Номер телефона: 78122108804 Время работы отдела продаж с 10:00 - 20:00 Ссылка на сайт: https://valoapart.ru/
Краткая информация по выполнению работ на 19.04.2019г.: 1 очередь: Полностью завершены все монолитные конструкции. Завершены работы по устройству стен и перегородок подвала. Завершены стены и перегородки. Завершены работы по установке окон. Завершены работы по утеплению балконов и лоджий. Завершен монтаж наружных тепловых сетей. Запущена система отопления по временной схеме. Завершены работы по монтажу теплых витражей 1-ого и 2-ого этажа Ведется отделка подвала. Ведется устройство инженерных систем отопления, канализации, пожаротушения, водоснабжения, электроснабжения, кондиционирования с 1-ого по 18-й этаж. Ведется монтаж вертикальных трасс инженерных систем с 1-ого по 18-й этаж. Введутся работы по монтажу оборудования лифтов. Завершаются работы по устройству витражей балконов и лоджий с 4-ого по 18-й этаж. Ведутся предчистовые отделочные работы с 1-ого по 18-й этаж. Введутся работы по монтажу керамогранитной плитки на фасаде. Ведется устройство ограждений французских и переходных балконов. 2 очередь: Завершен фундамент, монолитные конструкции подвала и Автостоянки А2. Завершены монолитные конструкции с 1-ого по 18-й этаж Секции 1.3 и Секции 1.4. В настоящее время ведется устройство надстроек на кровле Секции 1.3 и Секции 1.4. Выполняются работы по установке инженерного оборудования по вентиляции на кровле. Ведется устройство наружных и внутренних стен и перегородок подвала и с 1-ого по 18-й этаж. Выполняются работы по устройству перегородок из кирпича, газобетона и камня СКЦ с 1-го по 18-й этаж. Выполняются работы по монтажу окон с 1-го по 18-й этаж. Ведутся работы по утеплению фасадов и монтаж крепления для вентилируемого фасада. Ведется мокрое оштукатуривание в зоне балконов и лоджий. 3 очередь: Выполняются подготовительные работы: погружение шпунтового ограждения и опытных свай. Номер телефона: 78122108804 Время работы отдела продаж с 10:00 - 20:00 Ссылка на сайт: https://valoapart.ru/
